新開河北橋及上東平濱江路工程3月份進度簡報
日期: 2016.04.06
來源: 德威集團
點擊: 1028
截止至2016年3月20日,我司BT項目新開河北橋及上東平濱江路工程進度如下:
一、新開河北橋工程

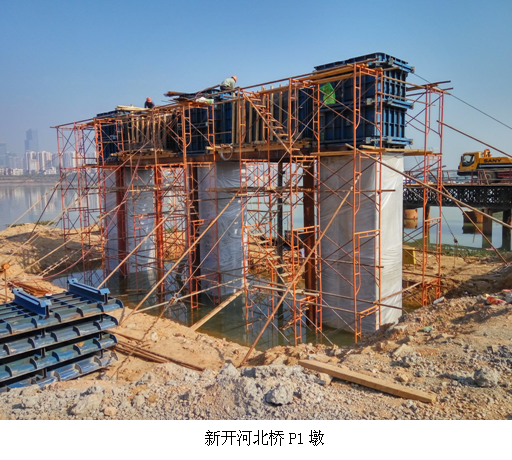

1、樁基礎累計完成32根,剩余9根;

2、橋臺、承臺本月完成1個,剩余5個;
3、鋼棧橋累計完成180米,剩余30米;
4、鋼平臺全部完成。
二、道路工程
1、重力擋墻本月完成30米,累計完成255米,剩余180米未完成;
2、懸臂擋墻樁基全部完成;
3、懸臂擋墻墻身累計完成80米,剩余217米未完成;
三、臨時便道
本月完成541米。
