首頁新聞中心項目新聞金石二路道路工程8月份進度簡報
金石二路道路工程8月份進度簡報

截止至2016年8月20日,我司BT項目金石二路道路工程進度如下:

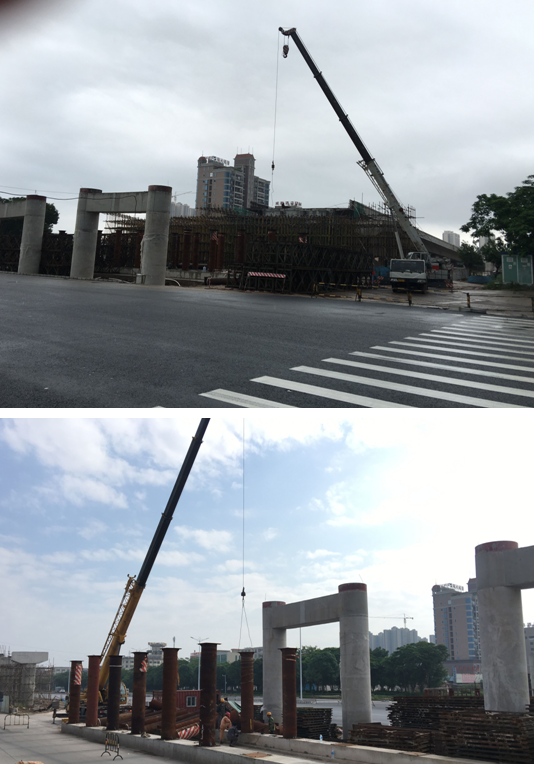

一、立交道路(非跨京九鐵路部分)
1、F輔道完成水泥穩定鋪筑;
2、E輔道新增加擋土墻完成100%;
3、G輔道土方填筑已達設計標高;
4、立交東側引橋土方填筑完成約70%;
5、K2+680~740南側新增加擋土墻完成50%;
二、立交主線橋(非跨京九鐵路部分)
1、完成惠州大道過路門洞搭設;
2、完成惠州大道過路門洞限高龍門架安裝;
3、完成惠州大道交通疏導指示牌、告示牌施工;
4、左幅第三聯滿堂腳手架搭設完成約50%;
5、右幅第三聯滿堂腳手架搭設完成約20%;
6、完成左幅第一聯防撞墻澆筑;

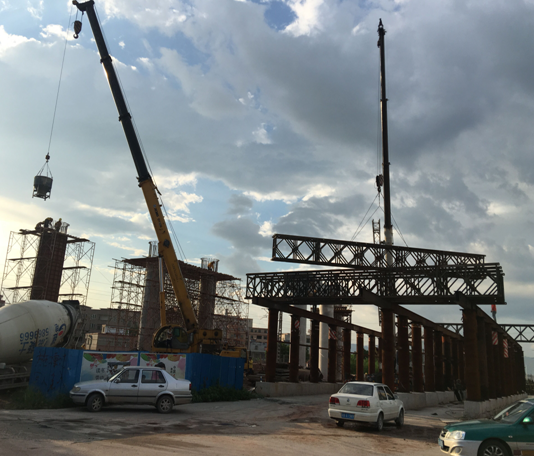

三、立交主線橋(跨京九鐵路部分)
1、完成第六軸線樁基礎施工;
2、完成Z7、Y7墩柱及上部帽梁;
3、A6、B1墩柱及上部帽梁;
四、立交匝道
1、A匝道第一聯完成預應力張拉;
2、A匝道擋土墻完成砼主體;
3、B匝道第二聯完成模板、鋼筋制作及安裝;
4、完成A5、B2軸線地質補勘;
5、C匝道拆遷完成;
6、完成C0~C3軸線地質補勘;
五、道路部分
1、道路綠化完成枯死喬木清理及補種;
2、應規劃驗收要求,完成人行道盲道磚整改。
